신한울 원전 1호기 상업운전 시작...연간 1만424GWh 전력 생산

이철우 지사 “신한울 3·4호기 조기 건설 재개 위해 노력하겠다”

신한울 1호기가 14일 준공식을 가지며 상업운전을 시작했다.

대한민국 27번째이자 경북 13번째 원전인 신한울 원전 1호기는 2010년 착공해 10년의 공사 기간을 거쳐 2020년 완공하고 1년 6개월의 시운전을 거친 후 이날 상업운전을 시작했다.

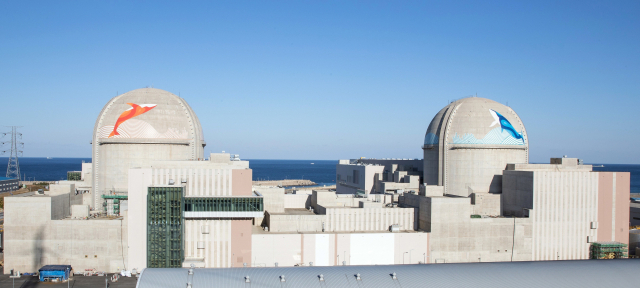

▲신한울 원전 1호기가 14일 준공식을 가지며 상업운전을 시작했다.ⓒ경북도

신한울 원전 1호기는 냉각재 펌프(RCP)와 원전계측 제어시스템(MMIS) 등 핵심 설비와 코드 등을 모두 국산화해 기술적으로 자립한 차세대 한국형 원전(APR1400)이다.

경주·포항 지진에 따른 부지 안전성 강화 조치, 기자재 품질 강화 및 피동촉매형수소재결합기(PAR) 품질검증 등의 이유로 당초 계획보다 약 5년여 늦게 준공·상업운전 일정이 지연됐다.

신한울 1호기는 발전용량 1400㎿로 연간 예상 발전량은 약 1만424GWh의 전력을 생산하게 되며 이는 경북 전력사용량 23.5%, 국내 총 발전량의 약 1.8%를 차지하게 될 전망이다.

이번 신한울 1호기 가동으로 전력공급 능력이 지난해보다 5.5GW 증가할 것으로 추산하고 있다. 

경북 동해안은 중수로와 경수로 등 모든 원자로형의 원전이 가동 중에 있고 중·저준위 방사성폐기물처리장까지 위치하고 있다.

이철우 경북도지사는 “이번 신한울 1호기 준공으로 경북은 국내 원전 25기 중 13기의 원전이 가동하는 국내 최대의 원전 밀집지역으로 국가 전력수급계획과 에너지 정책에 크게 기여할 것이다”며 “지난 정부에서 중단했던 신한울 3·4호기 조기 건설재개를 통해 침체된 지역경제 활성화와 다수의 일자리가 창출돼 희망·행복 경북을 건설하는데 적극 노력해 나가겠다”고 했다.

이 기사의 구독료를 내고 싶습니다.

+1,000 원 추가
+10,000 원 추가
-1,000 원 추가
-10,000 원 추가
매번 결제가 번거롭다면 CMS 정기후원하기
10,000
결제하기
일부 인터넷 환경에서는 결제가 원활히 진행되지 않을 수 있습니다.
kb국민은행343601-04-082252 [예금주 프레시안협동조합(후원금)]으로 계좌이체도 가능합니다.
박종근

대구경북취재본부 박종근 기자입니다.

프레시안에 제보하기제보하기
프레시안에 CMS 정기후원하기정기후원하기

전체댓글 0

등록
  • 최신순
