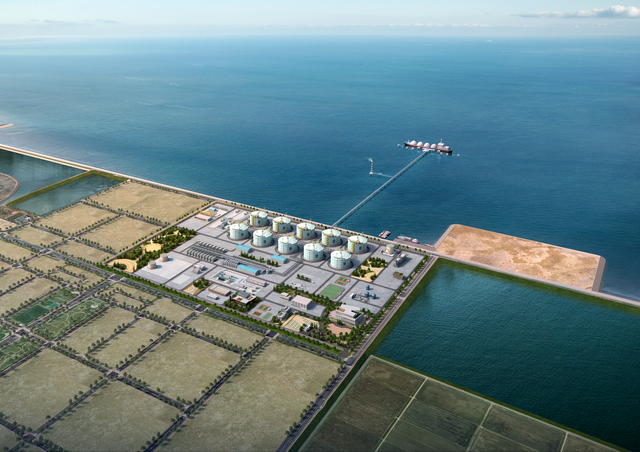

제5기지 건설은 제12·13차 장기 천연가스 수급계획에 따라 추진되는 사업이다.
2025년까지 1단계로 20만㎘급 LNG 저장탱크 4기와 LNG 하역설비 1선좌, 기화송출설비 등이 들어서게 되며 2031년까지 저장탱크 6기를 추가 증설한다.
특히 제5기지에는 기존 네 곳의 인수기지(평택·인천·통영·삼척)와 달리 최근 주목받고 있는 LNG 벙커링 사업을 위한 선적설비 및 LNG 트레이딩 사업을 위한 재선적설비도 함께 건설된다.
앞서 가스공사는 지난해 3월 충남 당진시 석문국가산업단지를 제5기지 입지로 확정하고 6월 기획재정부에 ‘공공기관 운영에 관한 법률’에 따른 예비타당성 조사를 신청했다.
조사를 수행한 한국개발연구원 공공투자관리센터는 올해 9월 경제성(B/C, 비용 대비 편익 비율) 1.08, AHP(계층화 분석) 0.613으로 사업 추진이 적정하다는 결과를 가스공사에 통보했다.
AHP(Analytic Hierarchy Process)는 공공성과 수익성을 종합 평가해 계량화하는 지표로 통상 0.5 이상이면 사업성이 있는 것으로 본다.
또 한국개발연구원은 제5기지 건설로 고용 유발 약 3만9468명, 취업 유발 4만3991명, 부가가치 유발 2조2089억 원 등 긍정적인 지역경제 파급효과가 기대된다는 분석을 내놨다.
가스공사는 제5기지 건설 기본계획이 이사회를 통과함에 따라 1단계 사업 적기 준공을 위해 다음달부터 기지 상세 설계 및 인·허가 추진, 현장조직 구성 등에 본격 돌입할 계획이다.
한편 가스공사는 이번에 제12·13차 장기 천연가스 수급계획에서 제시한 제5기지 민간참여 형태를 ‘임차방식’으로 확정했다.
가스공사는 지난해 8월부터 전문기관 연구용역을 통해 최적의 민간참여 방식을 검토해 왔으며, 올해 3월 천연가스 직수입 예정 기업을 대상으로 민간참여 사업 설명회 및 의향조사를 시행하고 관련기관과의 세부 협의를 통해 최종 확정했다.
연구용역 결과에 따르면 ‘임차방식’은 가스공사가 다섯 개 인수기지를 대상으로 민간에 자유로운 접근·이용 서비스를 제공함으로써 천연가스 수급 안전성 제고 및 국내 가스 인프라 통합 운영을 통한 효율성을 향상이 기대된다.
이에 따라 가스공사는 1단계 준공시점부터 저장탱크 100만㎘ 용량에 대해 우선적으로 시설 이용 서비스를 제공할 예정이다.
전체댓글 0
